庆元、青田抽蓄项目建设获得里程碑式新进展
颁布日期:2025-11-04    浏览数:1245
  为深刻进建贯彻习近平总书记关于共同富足、“千万工程”的沉要论说和调查浙江沉要讲话心灵,全面落实省委、省当局沉大战术部署,UG环球官网对峙“以项目看发展论英雄”理想,积极推动庆元、青田抽水蓄能“千项万亿”工程建设工作。近日,庆元抽蓄项目迎来新进展,一路来看↓↓↓
  庆元抽蓄

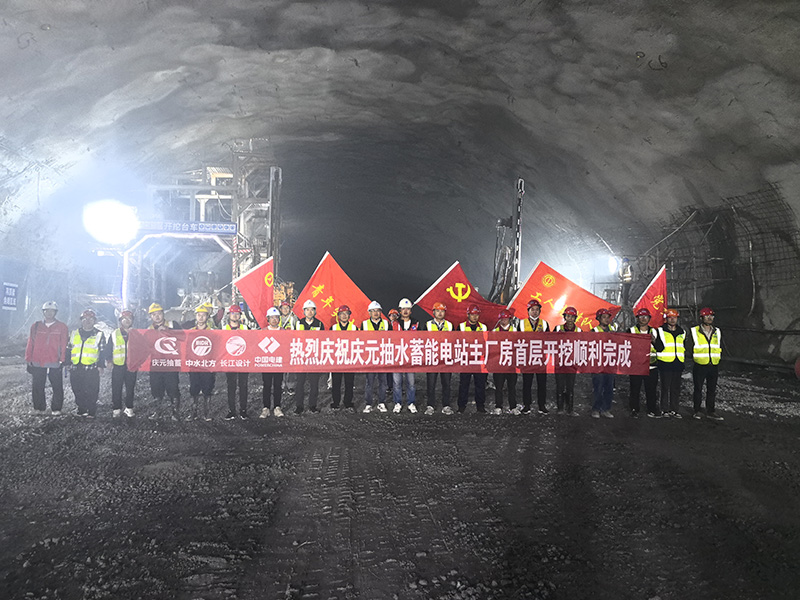

  10月31日,浙江省庆元抽水蓄能电站地下厂房首层开挖工程较年度进度打算提前25天圆满实现工作。这座深埋山腹的“地下宫殿”顺利攻克多沉施工难关,获得了关键性建设突破,为后续机组装置、设备调试摊平路路。

  庆元抽蓄电站地下厂房首层开挖规模巨大,总长163米、宽24.5米、深10.5米,石方开挖量约18万立方米。施工过程中,项目不仅要直面高地应力带来的围岩不变风险,还需应对岩层节理裂隙发育、部门渗水等复杂挑战。为筑牢施工根基,项目坚守“勘探先杏妆准则,通过施工地质预报、孔内摄像加密勘探等技术伎俩,精准探明地下“地质密码”,定位不良地质体,为支护规划优化提供坚实数据支持。同时创新选取“厂房开挖推动+排水廊路同步施工”协同工艺,有效减幼地下水渗漏影响 ;严格遵循“短进尺、弱爆破、强支护、勤监测”施工准则,以全程动态监测结合关键参数实时调整,实现施工安全与开挖质量的双沉管控,确保结构尺寸齐全切合设计要求。


UG环球官网-不凡成就非凡,相信品牌力量


  青田抽蓄

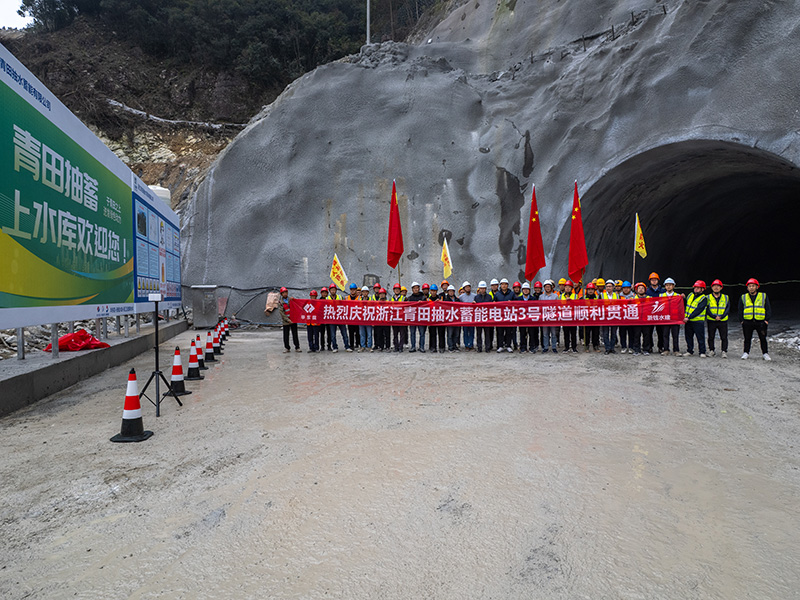

  11月3日,浙江青田抽水蓄能电站项目节造高低库衔接公路全线通顺的“咽喉”工程3号隧路顺利贯通,为实现高低库衔接公路全线通车创造了坚实的基础。
  3号隧路是衔接项目高低水库的最终关键段,其建设过程直接关乎高低库公路全线通车的指标。自今年3月31日初次爆破进洞以来,参建团队历经约7个月的艰苦奋战,圆满实现了全长1551米的隧路掘进与贯通工作。施工期间,建设者们成功挑战了最大埋深约214.6米的复杂地质前提,始终遵守“短开挖、强支护、快封关、勤量测”的施工准则,并综合使用超前地质预报等先进技术伎俩,逐一攻克了多项技术与治理难题,最终以“零安全变乱”的卓越纪录,实现了工程的高尺度贯通。

  这次贯通为现场治理与协调提供了极风雅便:高低库之间的通畅功夫从原先绕行所需的2.5幼时,革命性地缩短至约40分钟,极大加强了高低库区之间的联系。作为项目物资运输不成或缺的“性命线”,该衔接公路的全线买通,为项目主体工程后续建设的急剧推动提供了强有力的运输保险,同时也为青田抽蓄未来持久安全不变运营构筑了坚实的交通基础。
